污水廠建設

一、 污水處理廠興建時程

1. 第一期:於民國105年6月23日前完成污水處理廠第一期工程,處理容量為平均日13,500CMD。
2. 第二期:污水處理量達設計量13,500CMD之80%後開始興建第二期污水處理廠,總處理容量為平均日27,000CMD。
3. 第三期:污水處理量達設計量27,000CMD之80%後開始興建第三期污水處理廠,總處理容量為平均日40,500CMD。
4. 第四期:污水處理量達設計量40,500CMD之80%後開始興建第四期污水處理廠,總處理容量為平均日54,000CMD。

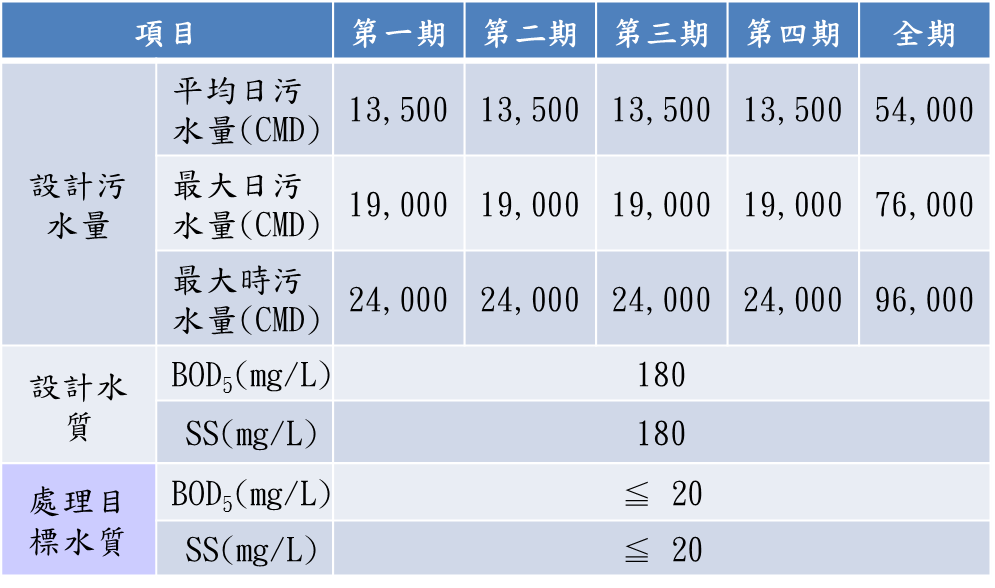

二、 處理量

龍湶水資源股份有限公司(以下簡稱龍湶公司)承台南市政府委託辦理本計畫污水處理廠及污水管網系統興建,污水處理廠全期設計污水處理量54,000CMD,擬分四期興建,每期興建工程污水處理量為每日平均13,500CMD。

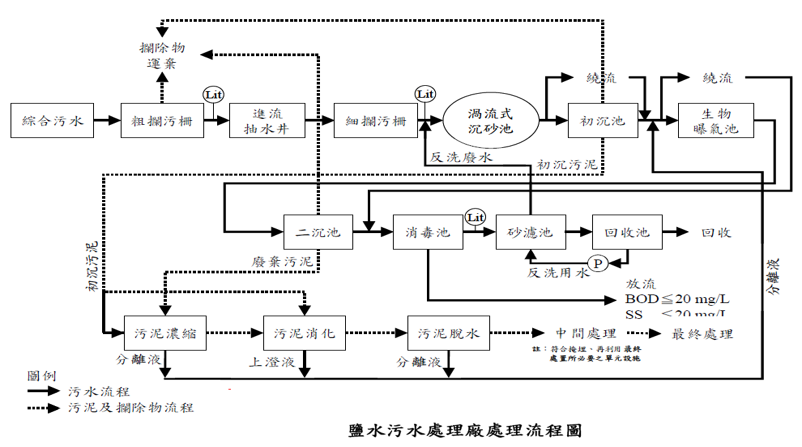

三、 處理流程 本污水處理廠之處理流程主要為:

1. 污水經人孔及管線,先通過粗攔污柵攔除固體物後流入抽水站濕井,再進入進流抽水站。
2. 經進流抽水泵提昇揚程後進入巴歇爾量水槽,水槽上設有超音波液位計及電磁式流量計,量測進流污水量,再經由渠道進入細攔污柵再進入渦流沉砂池,將砂水抽送至洗砂機進行砂水分離。
3. 污水流經沉砂池處理後,進入初步沉澱池經污泥刮泥機送至污泥貯槽以進行後續污泥濃縮處理。
4. 初步沉澱池出水與終沉池迴流污泥經混合後,進入菌種選擇池先有效混合後,再進入生物處理系統,以去除BOD、SS。
5. 曝氣池之混合液經由出水渠道之終沉池進水閘門流入終沉池,經沉澱後以溢流堰方式流至消毒分水井,經消毒池及矩形量水堰後放流。
6. 終沉池出流水經過濾單元後進入回收水池,再以回收用水加壓設備將回收水消毒後供管理中心廁所及廠內各項回收用水使用或廠外使用。
7. 本廠提供回收水供工程洗路、植栽澆灌等非接觸於人體使用,每天可供應量約900噸。
